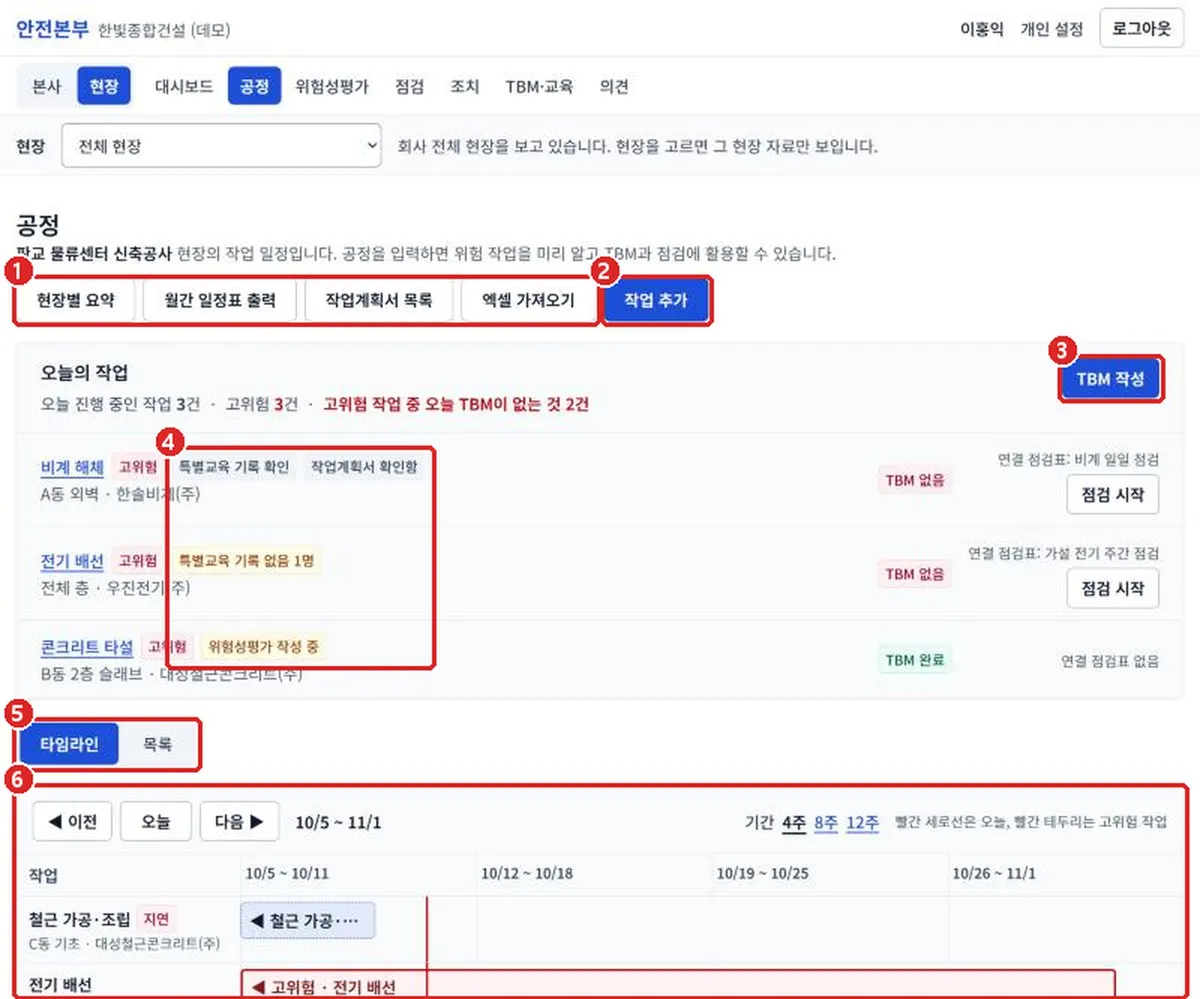

3.2공정
현장의 작업 일정(무슨 작업을, 언제, 어느 업체가, 어디서)을 입력합니다. 공정을 입력해 두면 오늘의 작업과 고위험 작업을 보여 주고, 위험성평가가 없는 작업을 알려 주고, TBM 내용을 채워 주고, 연결된 점검표·특별교육 기록·작업계획서를 함께 확인할 수 있습니다. 공정 관리 프로그램이 아니므로 선후관계, 공정률, 인력·장비 배분은 계산하지 않습니다.
배정된 현장 직원은 그 현장의 공정을, 사무실·소유자는 모든 현장의 공정을 입력하고 고칩니다. 삭제는 입력한 사람과 사무실이 합니다. 수급인은 계정이 없으므로 현장 직원이 대신 입력합니다.

- 현장별 요약 · 월간 일정표 출력 · 작업계획서 목록 · 엑셀 가져오기: 현장별 요약은 현장마다 오늘 진행, 고위험, 고위험 TBM 없음, 특별교육 기록 없음, 작업계획서 미확인, 위험성평가 없음, 지연, 7일 안 시작 건수를 한 표로 보여 줍니다.
- 작업 추가: 공정을 한 건 입력합니다.
- TBM 작성: 현장을 하나 골랐을 때 보입니다. 오늘 공정을 불러와 TBM을 작성합니다(3.8 참고).
- 특별교육·작업계획서·위험성평가 표시: 작업 이름을 누르면 공정 상세에서 대조 결과, 작업계획서, 위험성평가를 봅니다.
- 타임라인 | 목록: 막대로 보거나 표로 봅니다.
- 타임라인: 이전·오늘·다음으로 옮기고, 기간을 4주·8주·12주로 바꿉니다. 빨간 세로선은 오늘, 빨간 테두리는 고위험 작업입니다.
작업 추가하기
- 작업 추가를 누르고 작업 유형을 고릅니다. 유형을 고르면 그 유형의 위험도, 위험요인, 안전대책, 연결 점검표가 따라옵니다(유형은 본사의 안전 기준 > 작업 유형에서 관리, 2.6 참고).
- 작업명(예: 비계 해체), 구간·동·층, 수급인(이 현장에 참여 중인 업체만 나옴, 직영이면 미지정), 시작일, 종료일을 입력합니다.
- 이 작업만 위험도나 위험요인·안전대책이 다르면 이 작업만 다르게 정하기를 열어 적습니다. 비워 두면 작업 유형의 내용을 따릅니다.
- 저장합니다. 작업이 끝나면 공정 상세에서 완료 처리, 하지 않기로 했으면 취소 처리를 누릅니다.

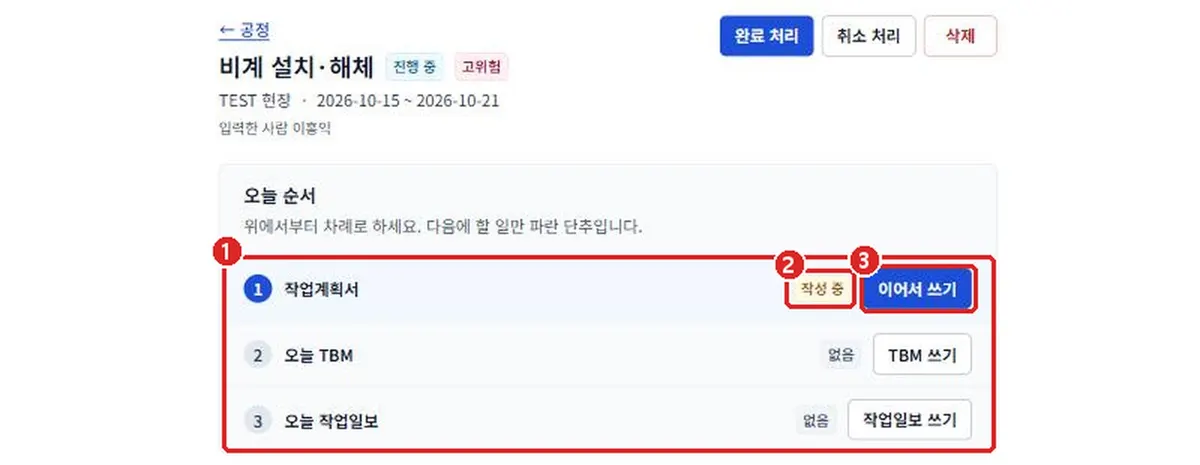

오늘 순서

- 오늘 순서: 작업계획서 → 오늘 TBM → 오늘 작업일보를 위에서부터 차례로 합니다.
- 지금 상태: 없음, 작성 중, 완료(✓)로 보입니다.
- 다음에 할 일: 다음 단계 하나만 파란 단추로 보입니다. 누르면 그 화면으로 갑니다.
오늘 진행 중인 공정의 상세 화면과, 확인을 마친 작업계획서 화면 위에는 오늘 순서 칸이 보입니다. 작업계획서 → 오늘 TBM → 오늘 작업일보 순서로 지금 상태(없음·작성 중·완료)를 보여 주고, 다음에 할 한 단계만 파란 단추로 보입니다. 끝난 단계는 ✓ 표시가 붙습니다. 회사가 끈 기능(TBM 사용 안 함, 작업일보)은 순서에서 빠집니다.
| 상태 | 설명 |
|---|---|
| 예정 | 시작일이 아직 오지 않음 |
| 진행 중 | 오늘이 시작일과 종료일 사이(종료일 당일 포함) |
| 지연 | 종료일이 지났는데 완료 처리하지 않음. 본사 대시보드에도 표시됩니다. |
| 완료 / 취소 | 완료 처리 또는 취소 처리함. 상세에서 다시 열 수 있습니다. |

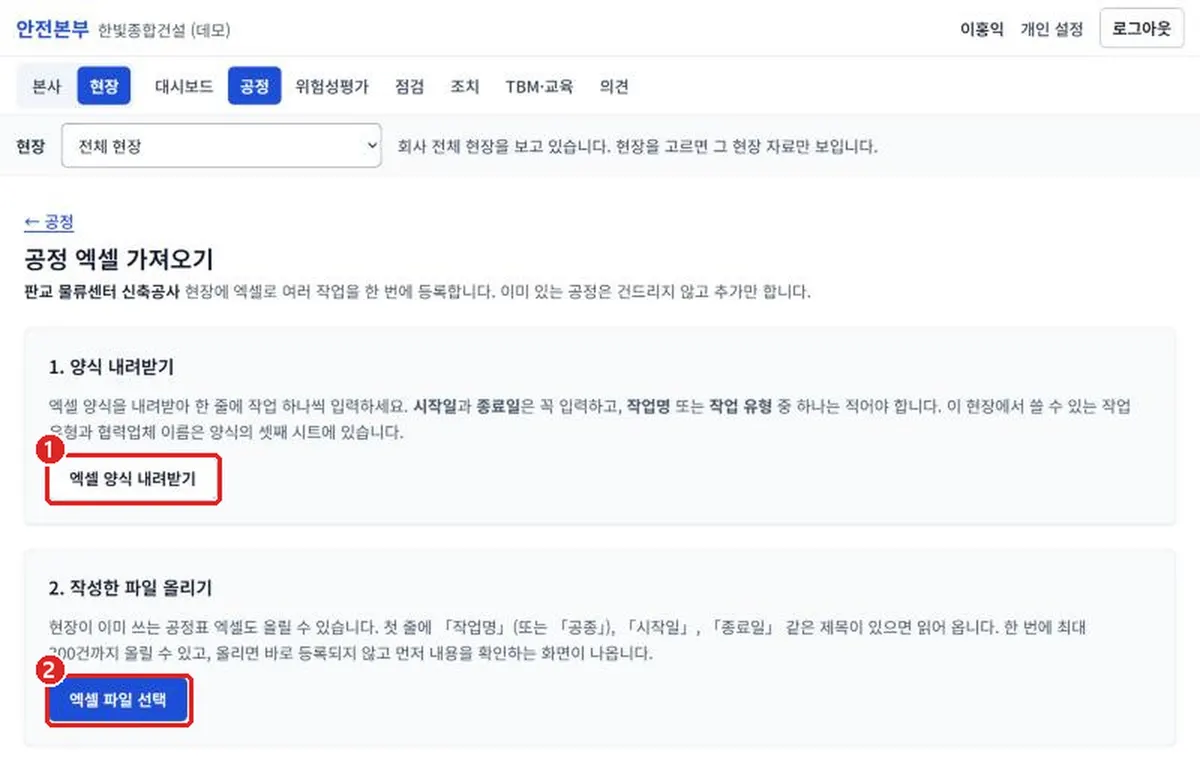

엑셀로 한꺼번에 가져오기

- 엑셀 양식 내려받기: 한 줄에 작업 하나씩 입력하는 양식입니다. 시작일과 종료일은 꼭 입력하고, 작업명 또는 작업 유형 중 하나는 적어야 합니다. 이 현장에서 쓸 수 있는 작업 유형과 수급인 이름은 양식의 셋째 시트에 있습니다.
- 엑셀 파일 선택: 작성한 파일(5MB 이하, 한 번에 300건까지)을 올립니다. 현장이 이미 쓰는 공정표도 첫 줄에 ‘작업명’(또는 ‘공종’), ‘시작일’, ‘종료일’ 같은 제목이 있으면 읽어 옵니다.
- 파일을 올리면 바로 등록되지 않고 줄마다 확인하는 화면이 나옵니다. 오류가 있는 줄은 등록되지 않으며, 등록 가능한 N건 등록을 누르면 나머지만 먼저 등록됩니다.
- 이미 같은 공정(작업 유형·작업명·구간·시작일이 같음)이 있는 줄은 덮어쓰지 않고 건너뜁니다. 작업 유형이 목록에 없으면 유형 없이 등록하고 알려 줍니다.
- 등록하지 못한 줄은 사유와 함께 엑셀로 내려받아 고친 뒤 다시 올릴 수 있습니다.

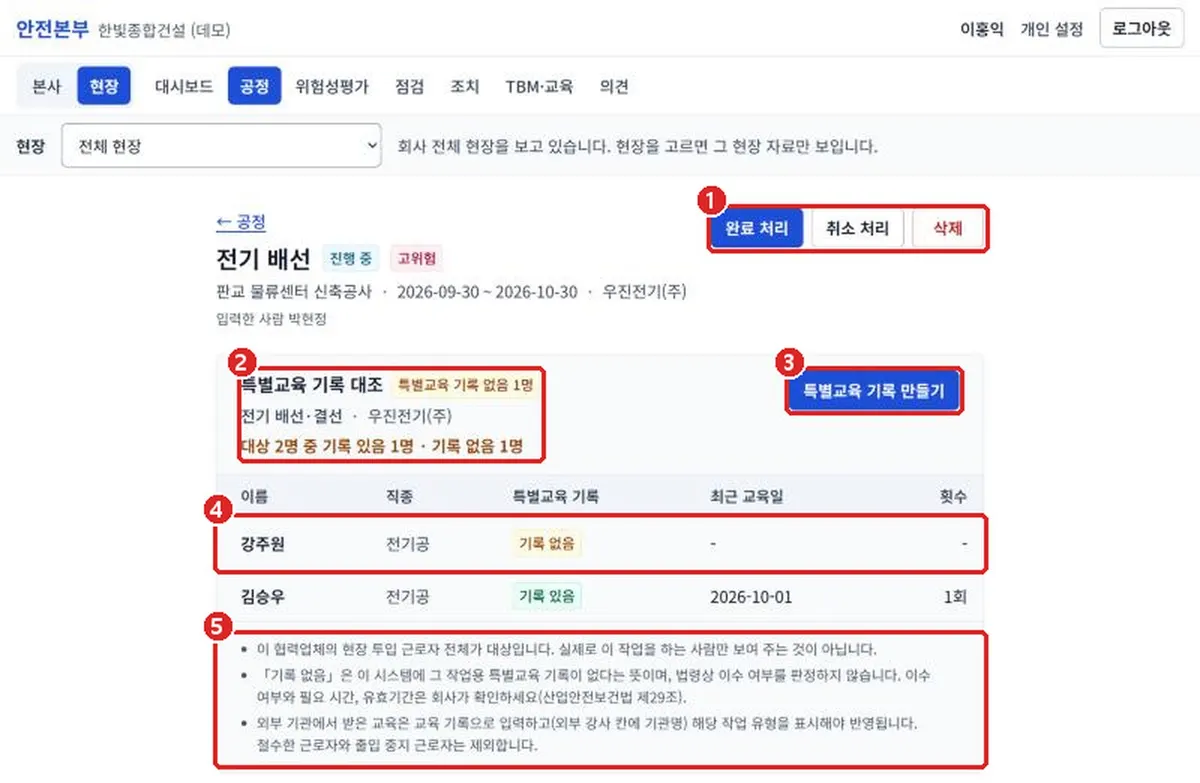

특별교육 기록 대조
작업 유형에 특별교육 대상일 수 있음 표시가 있으면, 그 작업을 맡은 수급인의 현장 투입 근로자 중 그 작업 유형으로 표시된 특별교육 기록이 있는 사람과 없는 사람을 나눠 보여 줍니다.

- 완료 처리 · 취소 처리 · 삭제: 공정의 상태를 바꿉니다.
- 대조 요약: 대상 인원 중 기록 있음·기록 없음 인원입니다.
- 특별교육 기록 만들기: 이 작업 유형과 현장을 정한 채로 특별교육 기록 작성 화면이 열립니다.
- 기록 없음: 이 시스템에 그 작업용 특별교육 기록이 없는 사람입니다.
- 안내: 대상은 그 수급인의 현장 투입 근로자 전체이며, 철수했거나 출입 중지된 근로자는 뺍니다.
작업계획서
작업 유형에 작업계획서가 필요할 수 있음 표시가 있는 공정은 상세 화면에 작업계획서 칸이 생깁니다. 작업계획서는 두 가지로 씁니다.
- 표준서식으로 작성: 고용노동부가 배포한 건설기계 작업계획서 표준서식 10종(굴착기, 덤프트럭·화물자동차, 고소작업대(차량형·시저형), 이동식 크레인, 콘크리트 펌프카, 콘크리트 믹서 트럭, 로더, 롤러, 항타기/항발기, 지게차)을 화면에서 채우고 서식 모양 그대로 A4로 인쇄합니다. 서식마다 정식과 약식(50억 미만 소규모 현장용)이 있습니다.
- 현장 양식 파일 올리기: 현장에서 쓰는 양식의 파일(PDF, 이미지, Word, Excel, 한글)을 그대로 올립니다. 표준서식이 없는 작업(굴착·흙막이·해체 등)은 이 방법을 씁니다.
표준서식으로 작성하기
- 공정 상세의 작업계획서 칸에서 표준서식으로 작성을 펼칩니다. 작업 유형의 추천 서식이 먼저 골라져 있습니다. 서식과 정식·약식을 고르고, 같은 계획서를 쓸 다른 공정이 있으면 함께 고른 뒤 만들고 작성 화면으로를 누릅니다.
- 작성 화면에서 섹션(작업개요, 운전원·유도자·작업지휘자, 기계·장비 제원, 개요 및 점검사항, 사전조사, 장비별 섹션, 운행경로 및 작업방법)을 차례로 채우고 섹션마다 저장을 누릅니다. 작업명·기간·장소·업체와 작성일·도급인·수급인은 공정과 회사 정보로 미리 채워집니다.
- 재해유형별 안전조치 표와 작업안전 점검표를 확인합니다. 점검표는 항목마다 적정·부적정을 고르고, 부적정이면 안전조치를 적어야 저장됩니다.
- 운행경로 도면 그림(손으로 그린 도면 사진도 됩니다)과 등록·검사증 같은 첨부서류는 파일·도면에 올리고, 도면으로 쓸 그림을 운행경로 섹션에서 고릅니다.
- 필수 칸(작업명, 작업기간, 작업장소, 운전원 성명, 작업지휘자 성명 — 약식은 작업지휘자 제외)과 점검표 판정이 다 차면 현장 책임자가 확인 처리를 누릅니다. 빠진 것이 있으면 화면 위에 ‘확인하려면 채워야 할 것’으로 알려 줍니다.
- 목차: 작성 화면 왼쪽에 섹션마다 채운 칸 수가 보입니다. 저장하지 않은 변경이 있으면 저장 버튼 옆에 알려 줍니다.
- 운전원·유도자는 그 현장에 투입 중인 근로자에서, 작업지휘자는 직원에서 고르면 소속·연락처가 채워집니다. 장비 임대 운전원처럼 목록에 없는 사람은 직접 적습니다.
- 계산 칸: 인양 능력 검토의 최대사용하중(안전작업하중×줄수÷하중계수), 로더·지게차의 운반 능력·적재 상태 검토는 적은 숫자로 자동 계산됩니다. 검토 결과(인양가능·적정 등)는 사람이 고릅니다.
- 계획서마다 고치기: 서식 원문에도 ‘현장 상황에 맞게 수정하여 사용’이라고 되어 있어, 안전조치 표의 행과 점검 항목을 계획서마다 고치거나 더할 수 있습니다. 원본 서식은 바뀌지 않습니다.
- 다루는 장비: 작성 화면 위의 다루는 장비에서 이 계획서가 다루는 장비(표준서식 12종)를 고릅니다. 표준서식 계획서는 그 서식의 장비가 자동으로 들어가고, 파일로 올린 계획서는 직접 고릅니다. 작업일보에 같은 장비를 적으면 장비 줄에 이 현장의 작업계획서 상태가 보입니다(3.3 참고). 확인한 뒤에도 바꿀 수 있습니다.
- 서식 바꾸기: 작성 화면 아래 제목·비고 수정, 서식 바꾸기에서 다른 서식으로 바꾸거나 서식을 떼고 파일만 쓰는 계획서로 되돌립니다. 지금까지 쓴 칸은 지워지고 올린 파일은 남습니다.
- 인쇄: 작업계획서 인쇄(전체), 점검표 인쇄(작업안전 점검표만), 빈 서식 인쇄(칸을 비운 서식, 현장에서 손으로 쓰기)가 있습니다. 결재란(도급인 담당자·관리감독자·사업주, 수급인 검토자·작성자)은 빈칸이므로 인쇄한 뒤 서명합니다.
- 현장 직원은 모바일 앱의 작업계획서에서 작업 전에 계획서를 읽고 작업안전 점검표를 판정할 수 있습니다(작성 중인 계획서). 계획서 작성과 확인 처리는 PC 웹에서 합니다.

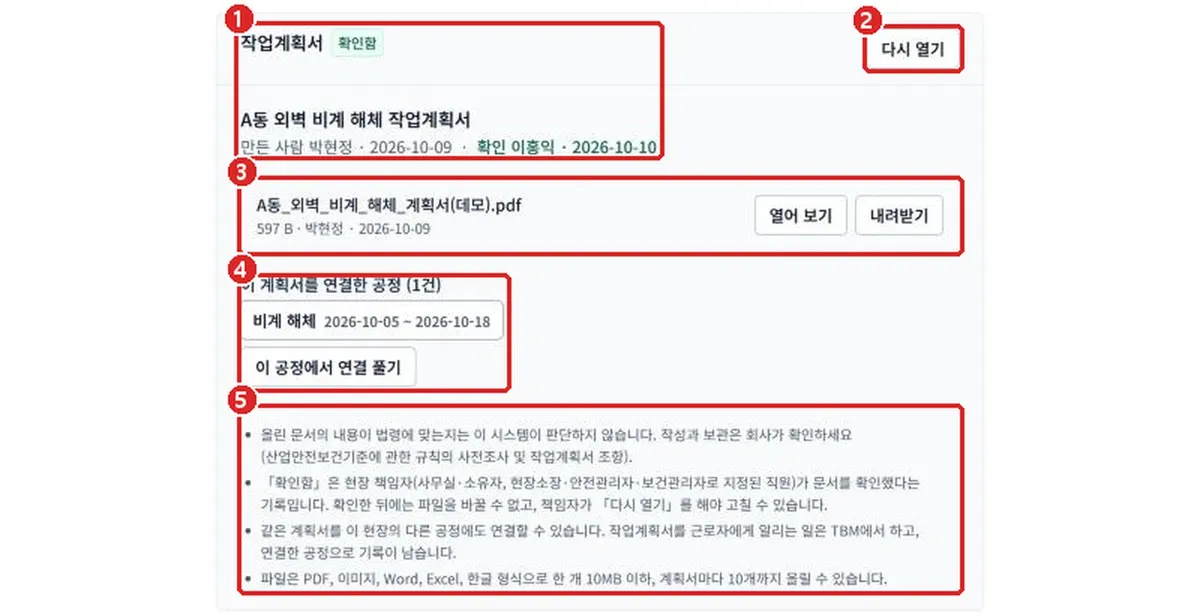

현장 양식 파일 올리기
- 공정 상세의 작업계획서 칸에서 현장 양식 파일 올리기를 펼쳐 작업계획서 만들고 파일 올리기를 누릅니다. 제목을 정하고, 같은 계획서를 쓸 다른 공정이 있으면 함께 고릅니다. 이미 만든 계획서가 있으면 이 현장의 기존 작업계획서 연결로 연결합니다.
- 파일(PDF, 이미지, Word, Excel, 한글, 한 개 10MB 이하, 계획서마다 10개까지)을 올립니다.
- 현장 책임자(사무실·소유자, 현장소장·안전관리자·보건관리자로 지정된 직원)가 문서를 보고 확인 처리를 누릅니다.

- 상태: 작성 중 / 확인함. 확인한 사람과 날짜가 남습니다.
- 다시 열기: 확인한 계획서를 작성 중으로 되돌립니다. 확인 기록이 지워지며, 고친 뒤 다시 확인해야 합니다.
- 파일: 열어 보거나 내려받습니다. 확인한 뒤에는 파일을 바꿀 수 없습니다.
- 이 계획서를 연결한 공정: 같은 계획서를 쓰는 공정입니다. 이 공정에서 연결 풀기로 이 공정에서만 뗄 수 있습니다.
- 안내: 문서 내용이 법령에 맞는지는 이 시스템이 판단하지 않습니다. 파일로 올린 계획서도 고용노동부 표준서식으로 화면에서 작성하기로 서식을 붙일 수 있습니다(올린 파일은 남습니다).

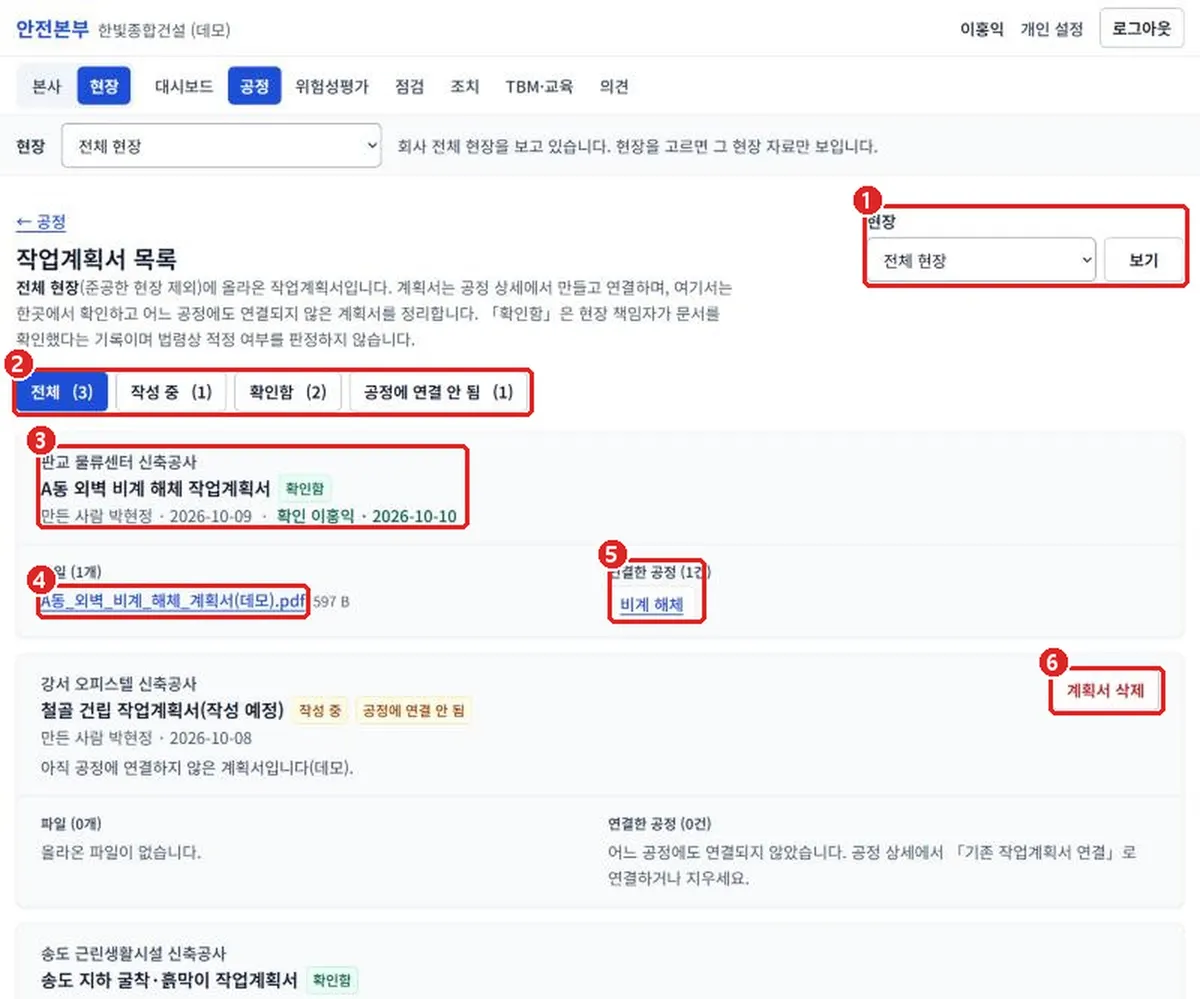

작업계획서 목록(공정 화면 위쪽 버튼)에서는 한 현장 또는 전체 현장의 계획서를 한곳에서 확인하고, 어느 공정에도 연결되지 않은 계획서를 정리합니다. 계획서 제목을 누르면 작성 화면(확인한 계획서는 서식 모양의 읽기 화면)이 열립니다.

- 현장: 전체 현장(준공한 현장 제외) 또는 한 현장을 고르고 보기를 누릅니다.
- 전체 · 작성 중 · 확인함 · 공정에 연결 안 됨: 상태별 건수와 함께 걸러 봅니다.
- 계획서: 현장, 제목, 상태, 만든 사람, 확인한 사람입니다. 표준서식으로 쓰는 계획서에는 ‘표준서식 굴착기’처럼 서식 이름이 붙습니다(그림에는 아직 없음).
- 파일: 올라온 파일입니다. 누르면 엽니다.
- 연결한 공정: 누르면 그 공정 상세로 갑니다.
- 계획서 삭제: 작성 중인 계획서만 지울 수 있습니다(만든 사람·사무실). 연결된 공정에서는 연결만 풀립니다.
월간 위험작업 일정표
공정 화면의 월간 일정표 출력을 누르면 고른 달의 작업을 날짜 칸 위의 막대로 보여 주는 A4 일정표가 열립니다. 현장마다 한 쪽(작업이 많으면 이어서 여러 쪽)이며, 고위험 작업은 굵은 막대, 일반 작업은 가는 막대, 완료한 작업은 점선으로 그려 흑백으로 인쇄해도 구분됩니다. 아래에 담당·안전관리자·현장소장 결재란이 있습니다. 대상은 고위험 작업만 또는 전체 공정으로 고릅니다. 현장에 붙이거나 수급인과 공유해 위험 작업이 겹치는 날을 미리 확인하세요. 본사의 증명서·보고서에서도 뽑을 수 있습니다.
